Budowa przyłącza energetycznego to proces podłączania obiektu do sieci elektrycznej. Wymaga on spełnienia formalności i wykonania kilku kluczowych kroków. Zaczyna się od złożenia wniosku o warunki techniczne do zakładu energetycznego. Następnie trzeba przejść przez etap projektowania i budowy przyłącza. Na końcu odbywa się odbiór techniczny i podpisanie umowy na dostawę prądu.
Cały proces może trwać od kilku tygodni do kilku miesięcy, zależnie od sytuacji. Jest to ważny krok w przygotowaniu budynku do użytkowania. Dzięki niemu obiekt zyskuje dostęp do stabilnego źródła energii elektrycznej.
Najważniejsze informacje:- Wniosek o warunki techniczne to pierwszy krok
- Zakład energetyczny ma 30-150 dni na wydanie warunków
- Budowa przyłącza może wymagać pozwolenia lub zgłoszenia
- Koszty budowy ponosi inwestor
- Odbiór techniczny kończy proces budowy przyłącza
- Podpisanie umowy z dostawcą energii finalizuje całą procedurę
Czym jest przyłącze energetyczne?
Przyłącze energetyczne to instalacja łącząca sieć elektroenergetyczną z wewnętrzną instalacją budynku. Umożliwia ono dostarczanie energii elektrycznej do odbiorcy. Przyłącze elektryczne jest kluczowym elementem infrastruktury, zapewniającym stały i bezpieczny dostęp do prądu dla domów, firm i innych obiektów.
Podstawowe elementy składowe przyłącza to:
- Złącze kablowe lub napowietrzne
- Przewody elektryczne

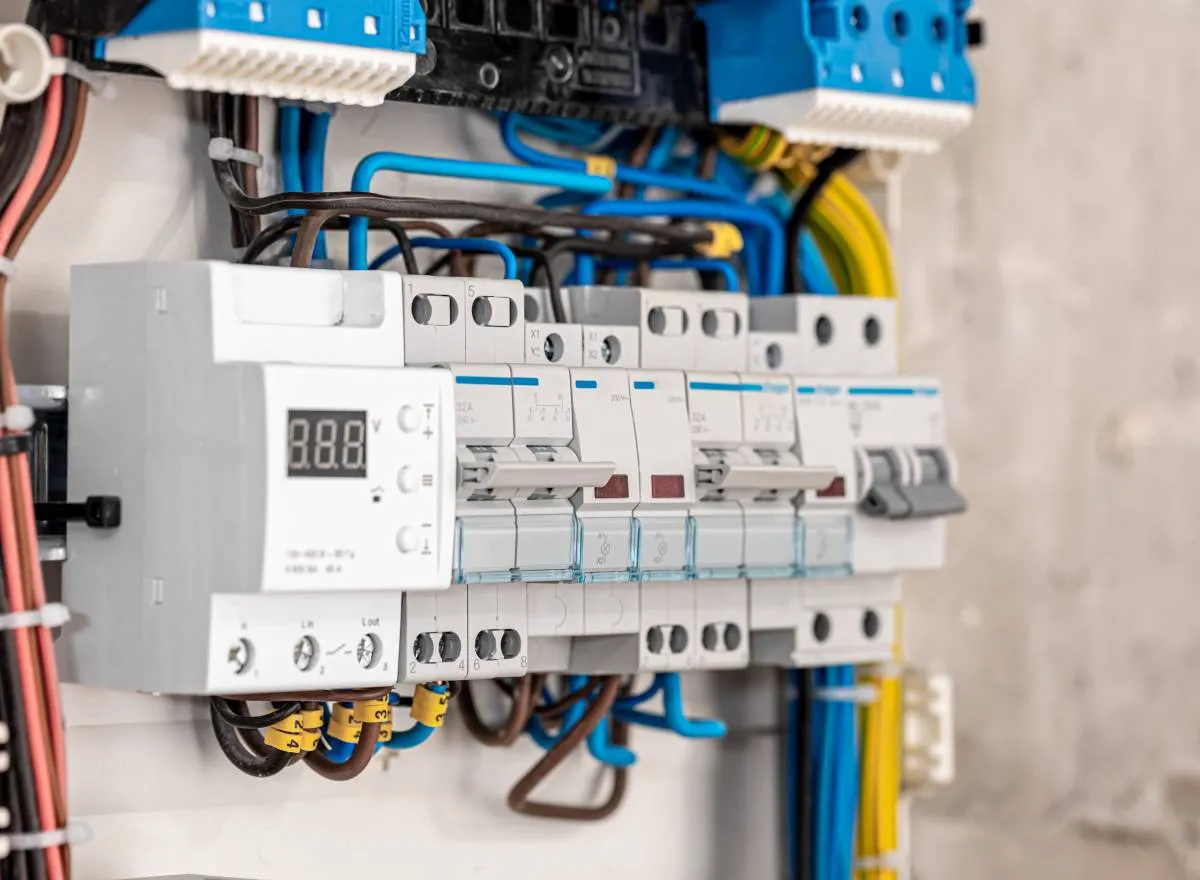

- Zabezpieczenia (bezpieczniki, wyłączniki)
- Układ pomiarowo-rozliczeniowy (licznik)
- Skrzynka przyłączeniowa
Etapy budowy przyłącza energetycznego
Formalności wstępne
Budowa przyłącza energetycznego zaczyna się od złożenia wniosku o wydanie warunków technicznych. Składa się go w lokalnym zakładzie energetycznym. Wniosek musi zawierać dokładne informacje o planowanym obiekcie i jego zapotrzebowaniu na energię.
Wymagane dokumenty to:
- Wypełniony formularz wniosku
- Dokument potwierdzający tytuł prawny do nieruchomości
- Plan zabudowy lub szkic sytuacyjny
- Mapa geodezyjna terenu
- Pełnomocnictwo (jeśli wniosek składa osoba upoważniona)
- Przewidywany harmonogram zużycia energii
Uzyskiwanie warunków technicznych
Czas oczekiwania na warunki techniczne wynosi zazwyczaj 30 dni. Dla przyłączy o napięciu powyżej 1 kV może się wydłużyć do 150 dni.
Warunki techniczne określają miejsce przyłączenia do sieci, moc przyłączeniową oraz wymagania dotyczące układu pomiarowego. Zawierają też informacje o zakresie niezbędnych prac i kosztach budowy przyłącza energetycznego.
Projektowanie przyłącza
Projektant opracowuje szczegółowy plan przyłącza elektrycznego. Uwzględnia on warunki techniczne i lokalne uwarunkowania terenu.
Elementy projektu przyłącza:
- Schemat elektryczny
- Plan sytuacyjny
- Opis techniczny
- Obliczenia elektryczne
- Kosztorys
Realizacja budowy

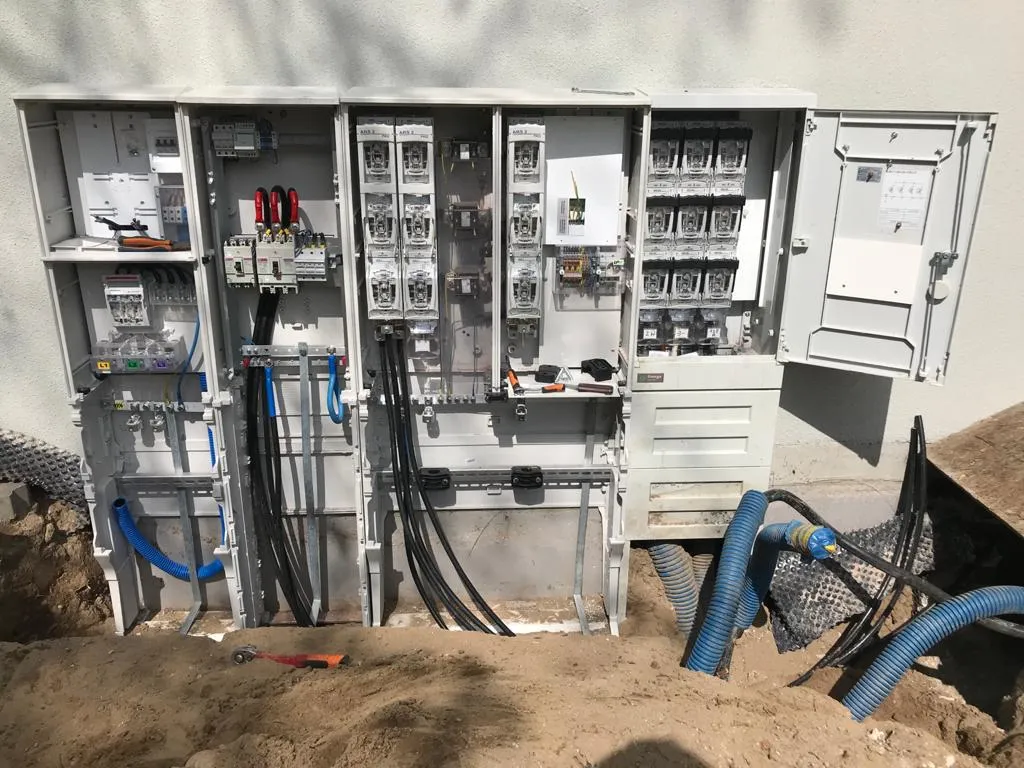

Wykonanie przyłącza energii elektrycznej to kluczowy etap. Obejmuje on prace ziemne, układanie kabli, montaż złącza i zabezpieczeń. Ważne jest przestrzeganie norm bezpieczeństwa i standardów branżowych. Po zakończeniu prac wykonuje się testy i pomiary. Ostatnim krokiem jest zgłoszenie gotowości do odbioru technicznego.
Sposób realizacji | Charakterystyka | Wymagania |
---|---|---|
Pozwolenie na budowę | Dla dużych inwestycji | Pełna dokumentacja projektowa |
Zgłoszenie | Dla mniejszych projektów | Uproszczona dokumentacja |
Bez pozwolenia i zgłoszenia | Dla prostych przyłączy | Zgodność z warunkami technicznymi |
Koszty i czas budowy przyłącza energetycznego
Koszty budowy przyłącza energetycznego zależą od mocy przyłączeniowej i długości przyłącza. Wpływ mają też warunki terenowe i wybór materiałów. Dla domów jednorodzinnych koszt może wynieść od kilku do kilkunastu tysięcy złotych.
Etap | Szacunkowy czas trwania |
---|---|
Uzyskanie warunków technicznych | 30-150 dni |
Projektowanie | 2-4 tygodnie |
Budowa przyłącza | 1-4 tygodnie |
Odbiór techniczny | 1-2 tygodnie |
Rola zakładu energetycznego w procesie

Zakład energetyczny wydaje warunki techniczne i akceptuje projekt przyłącza. Nadzoruje też budowę przyłącza energetycznego i przeprowadza odbiór techniczny. Często to on realizuje montaż przyłącza elektrycznego.
Inwestor musi ściśle współpracować z zakładem energetycznym. Regularna komunikacja pomaga uniknąć opóźnień i problemów technicznych.
Odbiór techniczny i finalizacja procesu
Odbiór techniczny to sprawdzenie zgodności wykonanych prac z projektem i normami. Inspektor bada jakość połączeń, zabezpieczeń i izolacji. Mierzy też parametry elektryczne przyłącza.
Po pozytywnym odbiorze zakład energetyczny instaluje licznik. To kluczowy element układu pomiarowo-rozliczeniowego.
Ostatnim krokiem jest podpisanie umowy na sprzedaż energii. Można wybrać dowolnego sprzedawcę prądu działającego na rynku.
- Dokładnie określ zapotrzebowanie na moc
- Zaplanuj budowę przyłącza z wyprzedzeniem
- Wybierz doświadczonego projektanta i wykonawcę
- Regularnie komunikuj się z zakładem energetycznym
- Zachowaj kopie wszystkich dokumentów
- Rozważ przyszłe zwiększenie zapotrzebowania na energię
Najczęstsze problemy przy budowie przyłącza i jak ich uniknąć
1. Niedoszacowanie mocy przyłączeniowej: Dokładnie analizuj przyszłe zużycie energii. W razie wątpliwości, skonsultuj się ze specjalistą.
2. Opóźnienia w uzyskaniu pozwoleń: Przygotuj kompletną dokumentację. Śledź status wniosku i reaguj szybko na ewentualne uwagi urzędów.
3. Konflikty z sąsiadami: Informuj sąsiadów o planowanych pracach. Jeśli to konieczne, uzyskaj ich pisemną zgodę na podłączenie do sieci energetycznej.
4. Problemy techniczne podczas budowy: Zatrudnij doświadczonego wykonawcę. Regularnie monitoruj postęp prac i jakość wykonania.
Alternatywne źródła energii a przyłącze energetyczne
Coraz więcej inwestorów łączy przyłącze elektryczne z alternatywnymi źródłami energii. Popularne są instalacje fotowoltaiczne i pompy ciepła. Takie rozwiązanie wymaga odpowiedniego zaprojektowania przyłącza. Konieczne jest też zastosowanie specjalnego licznika dwukierunkowego. Pozwala on na rozliczanie energii pobieranej i oddawanej do sieci.
Zalety i wyzwania takiego rozwiązania:
- Niższe rachunki za prąd
- Większa niezależność energetyczna
- Konieczność dodatkowych inwestycji
- Bardziej skomplikowany proces przyłączenia do sieci
Kluczowe aspekty budowy przyłącza energetycznego
Budowa przyłącza energetycznego to złożony proces, który wymaga starannego planowania i wykonania. Od złożenia wniosku o warunki techniczne, przez projektowanie, aż po odbiór i podpisanie umowy - każdy etap ma znaczenie dla końcowego sukcesu inwestycji.
Kluczowe jest dokładne określenie zapotrzebowania na moc, wybór kompetentnych wykonawców i ścisła współpraca z zakładem energetycznym. Pamiętajmy, że koszty i czas realizacji mogą się różnić w zależności od specyfiki projektu. Warto też rozważyć integrację przyłącza z alternatywnymi źródłami energii, co może przynieść długoterminowe korzyści.
Świadome podejście do budowy przyłącza elektrycznego, znajomość potencjalnych problemów i sposobów ich unikania pozwoli na sprawną realizację projektu. Efektem będzie niezawodne i efektywne źródło energii dla naszego obiektu, dostosowane do obecnych i przyszłych potrzeb.
